愛知県瀬戸市 東光寺(臨済宗妙心寺派)外部手洗改修ほか工事
|
|
2022年4月21日 | 愛知県瀬戸市の東光寺様で、外部手洗改修ほか工事の契約を致しました。 |
・概 要: |
愛知県瀬戸市の東光寺様(臨済宗妙心寺派)にて、外部手洗等の改修工事をさせて頂きます。
東光寺様は、当社のホームページをご覧になり、お電話(052-331-3080)を頂戴し、薬師堂改修工事を2021年に実施させて頂きました。(工事前後写真はこちら、リポートはこちらからご覧いただけます)
今回、改修を行なう外部手洗は木造スレート屋根で、南面する本堂の西側に付設されています。
|
・工事期間: | 2022年4月 〜 6月 |
・工事内容: | 外部手洗の改修:間取り・設備機器の変更、腐朽木部の修理・取替え、外・内装材の取替え、スレート屋根の葺替え。
本堂床下防獣網の張替え。 玄関木製建具をサッシに取替え。
|
・リポート: | 4月下旬に着手する工事に先がけ、契約調印をさせて頂きました。 |
(1) 本堂 南面 |
(2) 本堂西側に付設された外部手洗 西面及び南面 |
(3) 外部手洗 北面及び西面 |
(4) 外部手洗 内部 南から北を見上げる |
(5) 外部手洗 内部 西面及び北面 |
|
|
2021年5月13日 | 愛知県瀬戸市の東光寺様で、外部手洗改修ほか工事の第1回目の現場打合が行なわれました。 |
・概 要: |
愛知県瀬戸市の東光寺様(臨済宗妙心寺派)にて、外部手洗等の改修工事をさせて頂いています。
東光寺様は、当社のホームページをご覧になり、お電話(052-331-3080)を頂戴し、薬師堂改修工事を2021年に実施させて頂きました。(工事前後写真はこちら、リポートはこちらからご覧いただけます)
今回、改修を行なう外部手洗は木造スレート屋根で、南面する本堂の西側に付設されています。
|
・工事期間: | 2022年4月 〜 6月 |
・工事内容: | 外部手洗の改修:間取り・設備機器の変更、腐朽木部の修理・取替え、外・内装材の取替え、スレート屋根の葺替え。
本堂床下防獣網の張替え。 玄関木製建具をサッシに取替え。
|
・リポート: | 第1回目の現場打合が実施されました。
お寺様へ、工事写真や工程表の説明を致しました。
現場では、工事用通路の養生、外部手洗の足場設置、屋根の解体が完了しています。
今後、屋根の下地を取替え・補修する作業を行なっていきます。
|
(1) 工事用通路の養生 |
(2) 外部手洗の足場設置状況 |
(3) 屋根解体前 |
(4) 屋根解体中 |
(5) 屋根解体後 |
|
|
2021年5月27日 | 愛知県瀬戸市の東光寺様で、外部手洗改修ほか工事の第2回目の現場打合が行なわれました。 |
・概 要: |
愛知県瀬戸市の東光寺様(臨済宗妙心寺派)にて、外部手洗等の改修工事をさせて頂いています。
東光寺様は、当社のホームページをご覧になり、お電話(052-331-3080)を頂戴し、薬師堂改修工事を2021年に実施させて頂きました。(工事前後写真はこちら、リポートはこちらからご覧いただけます)
今回、改修を行なう外部手洗は木造スレート屋根で、南面する本堂の西側に付設されています。
|
・工事期間: | 2022年4月 〜 6月 |
・工事内容: | 外部手洗の改修:間取り・設備機器の変更、腐朽木部の修理・取替え、外・内装材の取替え、スレート屋根の葺替え。
本堂床下防獣網の張替え。 玄関木製建具をサッシに取替え。
|
・リポート: | 第2回目の現場打合が実施されました。
お寺様へ、工事写真や工程表の説明を致しました。
現場では、屋根下地の取替え・補修、葺替えが完了しています。
今後、軸組の修理、内部の造作を行なっていきます。
5月中旬からは、玄関建具をサッシに取替える工事も開始されました。
|
(1) 外部手洗 |
(2) 屋根下地の取替え・補修後 |
(3) 野地板張り |

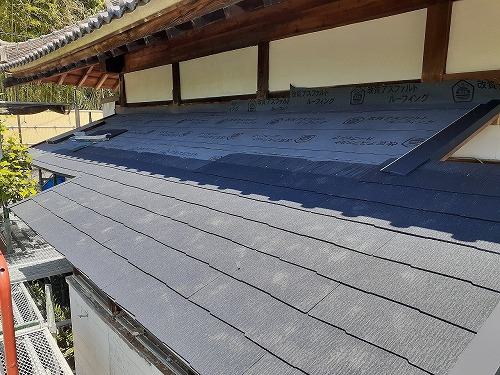

(4) 屋根葺替え後 |
(5) 玄関建具 工事前 |
(6) 玄関建具 工事中 |
|
|
2021年6月30日 | 愛知県瀬戸市の東光寺様で、外部手洗改修ほか工事の竣工引渡が行なわれました。 |
・概 要: |
愛知県瀬戸市の東光寺様(臨済宗妙心寺派)にて、外部手洗等の改修工事をさせて頂きました。
東光寺様は、当社のホームページをご覧になり、お電話(052-331-3080)を頂戴し、薬師堂改修工事を2021年に実施させて頂きました。(工事前後写真はこちら、リポートはこちらからご覧いただけます)
今回、改修を行なった外部手洗は木造スレート屋根で、南面する本堂の西側に付設されています。
|
・工事期間: | 2022年4月 〜 6月 |
・工事内容: | 外部手洗の改修:間取り・設備機器の変更、腐朽木部の修理・取替え、外・内装材の取替え、スレート屋根の葺替え。
本堂床下防獣網の張替え。 玄関木製建具をサッシに取替え。
|
・リポート: | 竣工引渡が行なわれました。
改修が終わった手洗にて、設備機器の使用方法についてのご説明を、お寺様へ致しました。
|
(1) 工事前 外部 西面及び南面 |
(2) 工事後 外部 西面及び南面 |
(3) 工事前 内部 西面及び北面 |
(4) 工事後 内部 西面及び北面 |
(5) 工事前 内部 南面及び西面 |
(6) 工事後 内部 南面及び西面 |
(7) 玄関 建具取替え前 |
(8) 玄関 建具取替え後 |
(9) 本堂床下防獣網張り |
|
