愛知県岩倉市 浄正寺(真宗大谷派)庫裏新築工事
|
|
2021年11月18日 | 愛知県岩倉市の浄正寺様で庫裏新築工事の契約書の調印が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂きます。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | 庫裏新築工事の契約書の調印が行なわれました。 12月中旬に庫裏のお別れ会をお寺様で行なわれた後、解体工事に入ります。 新築庫裏で再利用される欄間や床の間等は大工の手作業で解体・保存を行ないます。
|
(1) 解体前の既設庫裏 |
(2) 保存活用される床の間、欄間、照明器具、襖 |
(3) 境内の様子(本堂及び既存庫裏) |
(4) 本堂 東面 |
|
|
2022年2月16日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第1回目の月例打合が実施されました。
アルミサッシの色の確認や、庫裏工事後に設置する板塀や石畳の図面を確認していただきました。
現場は既存庫裏の解体が完了し、これから基礎工事に入ります。
|
(1) 打合で使用する製本図面と追加図面 |
(2) 既設庫裏解体完了 |
|
|
2022年3月16日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第2回目の月例打合が実施されました。
現場では、地盤を補強するための杭工事が完了しました。 今回の杭工事は砕石パイル工法を採用しました。 その施工状況写真は、「事例紹介」でご覧頂けます。
砕石パイル工法:専用施工機によって地盤に柱状の穴を掘り、そこに砕石を入れて締め固めることにより、柱状砕石補強体を造成します。それと原地盤の支持力を複合させることにより、地盤を補強する工法です。
|
(1) 内部側面に圧入力を掛けながら穴を掘る |
(2) 穴に投入する砕石 |
(3) 砕石圧入 |
(4) 砕石パイル工法の杭 |
(5) 杭工事完了 |
(6) 現地確認をするお寺様と設計監理者、現場監督員 |
|
|
2022年4月4日 | 愛知県岩倉市の浄正寺様で基礎配筋検査が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | 基礎配筋検査が実施されました。計画図の通りに正しく配筋されているかを、専門の検査員が細かくチェックします。
設計監理者及び現場監督員も立ち会いました。検査の結果、指摘事項はありませんでした。
|
(1) 基礎配筋検査の様子 |
(2) 検査員から説明を受ける 設計監理者と現場監督員 |
|
|
2022年4月15日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第3回目の月例打合が実施されました。工事の進捗状況を報告したほか、トイレや風呂等の衛生器具設備の選定を行ないました。
世界情勢の影響により、建材や設備機器の納期に時間がかかるため、工期に間に合うよう通常より早く手配をします。 現場では基礎コンクリートの打設が完了しました。
|
(1) 基礎工事完了 |
(2) 現場確認をするお寺様と設計監理者、現場監督員 |
|
|
2022年5月24日 | 愛知県岩倉市の浄正寺様で庫裏の建て方が始まりました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | 5月中旬より庫裏の建て方が始まりました。
土台と柱を据えた後、ラフタークレーン車を使用して柱に桁と梁を取り付けます。宮大工が、効率よく軸組を建てていきます。
詳細は「事例紹介」でご覧頂けます。
|

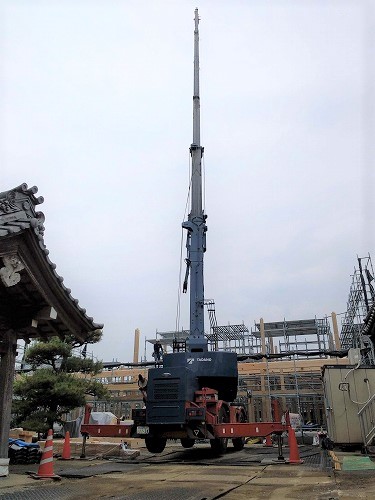

(1) 作業中のラフタークレーン車 |
(2) 2階腰梁(西側)取付の様子 |
(3) 南から北を見る |
|
|
2022年6月20日 | 愛知県岩倉市の浄正寺様と衛生設備機器メーカーのショールームを見学しました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | 衛生設備機器を決定するために、お寺様、設計監理者、現場監督員でメーカーのショールームを訪れました。
一つ一つの機器の仕様や色合いを実際に見て確認しながら、選定を行ないました。
|
(1)流し台の水栓を確認するお寺様と設計監理者 |
(2)流し台の棚の色を確認するお寺様と設計監理者、現場監督員 |
|
|
2022年6月28日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第5回目の定例打合が実施されました。
工事の進捗状況を報告したほか、本堂西側にある塀のフェンス取付工事に関するご相談をいただきました。
現場では、玄関の建て方が終わり、入口の破風の設置が完了しました。
|
(1)玄関 破風設置の様子 |
(2)現場確認をするお寺様と設計監理者 |
|
|
2022年7月28日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第6回目の定例打合が実施されました。
工事の進捗状況を報告したほか、雨樋の色やエアコンの位置を確認・決定していただきました。
現場では、2階の屋根瓦葺きとサッシ枠の取付けが完了しました。
|
(1)2階屋根の瓦葺きの様子 |
(2)現場確認をするお寺様と設計監理者 |
|
|
2022年8月30日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第7回目の定例打合が実施されました。
工事の進捗状況を報告したほか、照明器具及び電灯スイッチの位置を確認・決定していただきました。
現場では、全ての耐力壁の取付けが完了しました。
|
(1)耐力壁下地 |
(2)現場確認をするお寺様と設計監理者 |
|
|
2022年9月8日 | 愛知県岩倉市の浄正寺様で躯体検査が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | 躯体検査が実施されました。設計監理者及び現場監督員の立ち合いのもと、
専門の検査員が、防水処置や接合金物を細かくチェックしました。
|
(1)検査員による躯体検査の様子 |
(2)検査員から説明を受ける設計監理者と現場監督員 |
|
|
2022年9月27日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第8回目の定例打合が実施されました。
工事の進捗状況を報告したほか、コンセントの位置やテレビ配線等の屋内配線を確認・決定していただきました。
現場では、外壁の断熱材の取付けが完了しました。
|
(1)外壁の断熱材 |
(2)現場確認をするお寺様と設計監理者 |
|
|
2022年10月27日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第9回目の定例打合が実施されました。
現場では、内部でクロス仕上げとなる天井の石膏ボード張りが完了し、窓枠等の仕上げ材の取付けが進められています。
また、外部でサイディング張りが始まりました。
|
(1)石膏ボード張りが完了した天井及び仕上げ材取付け中の内部 |
(2)サイディング張りが始まった外部 |
(3)現場確認をするお寺様と設計監理者 |
|
|
2022年11月25日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第10回目の定例打合が実施されました。
工事の進捗状況を報告したほか、工事後に取付けるロールスクリーンの色と仕様を決定していただきました。
現場では、内部で天井板・フローリング張り、玄関や床の間の造作を行なっています。
|
(1)取次の天井 (照明器具は既存庫裏で使用されていたもの) |

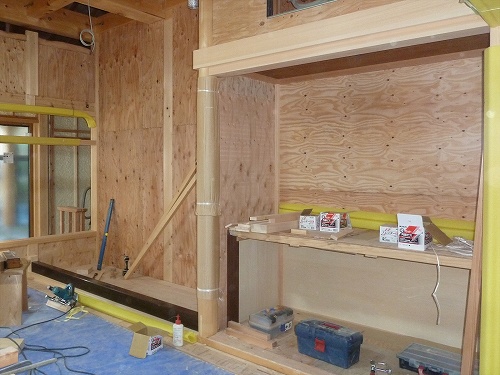

(2)造作中の床の間 (床框は既存庫裏で使用されていたもの) |
(3)現場確認をするお寺様と設計監理者 |
|
|
2022年12月22日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第11回目の定例打合が実施されました。
現場では、階段の取付けを行なっています。
|
(1)階段廻り |
(2)現地で詳細を確認するお寺様と設計監理者、現場監督員 |
|
|
2023年1月24日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第12回目の定例打合が実施されました。
工事の進捗状況を報告したほか、内装のクロス材等の最終確認をしていただきました。
現場では、外装工事が完了し、外部足場が解体されました。内部では木工事がほぼ完了し、今後は内装工事を行なう予定です。
|
(1)内装クロス材を確認する様子 |
(2)足場撤去後の外観 |
(3)現場確認をするお寺様と設計監理者、現場監督員 |
|
|
2023年2月22日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第13回目の定例打合が実施されました。
工事の進捗状況を報告したほか、境内に敷く砂利や、雨水を逃がすための排水用配管に関する確認をしていただきました。
現場では、現場事務所の撤去が完了し、外構工事が進められています。
|
(1)砂利のサンプル |
(2)現場確認をするお寺様と設計監理者 |
|
|
2023年3月29日 | 愛知県岩倉市の浄正寺様で月例打合が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | お寺様との第14回目の定例打合が実施されました。
工事の進捗状況を報告したほか、お寺様から庫裏工事後に設置する目隠し用のフェンスのご相談をいただきました。
現場では、内部のクロス張りが完了し、今後はトイレ関連の器具の取付けを行なう予定です。
|
(1)クロス張りが完了した内部 |
(2)設置された参道を確認するお寺様と設計監理者、現場監督員 |
|
|
2023年4月20日 | 愛知県岩倉市の浄正寺様で完了検査が行なわれました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂いています。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用します。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しています。
|
・工事期間: | 2021年12月 〜 2023年6月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | 建築基準法の規定による完了検査が実施されました。
現在は、外構工事を行なっています。
|
(1)完了検査の様子 |
(2)検査員から説明を受ける設計監理者と現場監督員 |
(3)瓦葺きの完了した板塀 |
|
|
2023年7月29日 | 愛知県岩倉市の浄正寺様で庫裏新築工事が完了しました。 |
・概 要: |
愛知県岩倉市の浄正寺(じょうしょうじ)様で庫裏の新築工事をさせて頂きました。
延床面積326.34u(98.71坪)、最高高さ9.12mの木造二階建てです。既設庫裏で使用されていた建具や床の間、照明器具、欄間を保存し、新築庫裏に活用しました。
現地調査から設計、工事監理までを魚津建築設計事務所が担当しました。
|
・工事期間: | 2021年12月 〜 2023年7月 |
・工事内容: | 既存庫裏の解体及び庫裏新築、境内整備 |
・リポート: | 境内整備を含め、全工事が完了し、竣工書類をお渡ししました。
|
(1)竣工 外観(南面) |
(2)竣工 内観(階段室) |
(3)竣工 内観(一の間) |
(4)工事前の境内の様子 |
(5)工事後の境内の様子 |
|
