トップページ事例紹介(竣工)>戸越八幡神社様 社殿改修工事



東京都品川区 戸越八幡神社様 社殿改修工事

こちらからリポートをご覧いただけます。

鎮座五百年の記念事業として、安政2年(1855)建立という都内では貴重な江戸時代の社殿を
曳屋をし、修理して残していきます。



社殿正面(南面) 工事前

社殿側面(西面) 工事前

社殿背面(北面) 工事前

幣殿から本殿を見る 工事前


地鎮祭の様子  令和3年1月12日

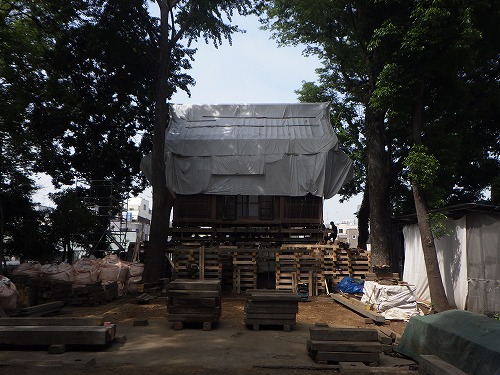

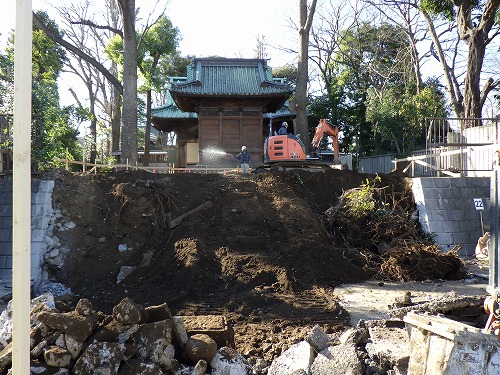

社殿移動先の擁壁解体状況  令和3年1月19日



鋼管杭  令和3年1月26日



鋼管杭打設状況  令和3年1月26日



掘削作業状況  令和3年1月27日



土留め矢板設置作業状況  令和3年1月28日



掘削床付け状況  令和3年2月5日



掘削床付け状況  令和3年2月5日



捨てコンクリート打設作業状況  令和3年2月9日



杭頭補強作業状況  令和3年2月10日



杭頭補強及び墨出し状況  令和3年2月10日



地中梁鉄筋組立状況  令和3年2月19日



本殿下地中梁コンクリート打設状況  令和3年2月26日



地中梁コンクリート打設作業状況  令和3年2月26日



二回目地中梁コンクリート打設作業状況  令和3年3月4日



遥拝所と拝殿仮解体作業用足場設置状況  令和3年3月5日



上段基礎型枠解体状況  令和3年3月9日



下段基礎埋め戻し作業状況  令和3年3月9日



本殿曳家段取  令和3年4月6日



本殿曳家段取南東より撮影  令和3年4月13日



幣殿組物繕い  令和3年4月13日



幣殿火灯格子窓繕い  令和3年4月13日

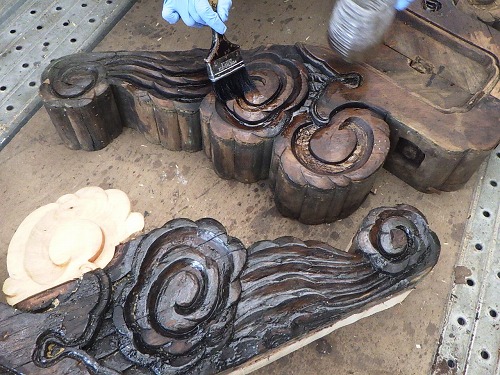

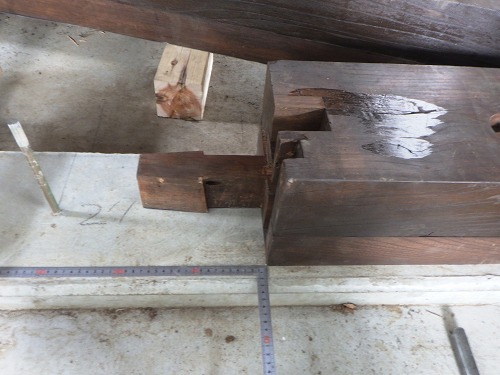

向拝柱補修(埋木)  令和3年4月16日



本殿鎮座位置から本殿撮影  令和3年4月17日



本殿基礎コンクリート打設  令和3年4月19日



向拝柱古色塗  令和3年4月21日

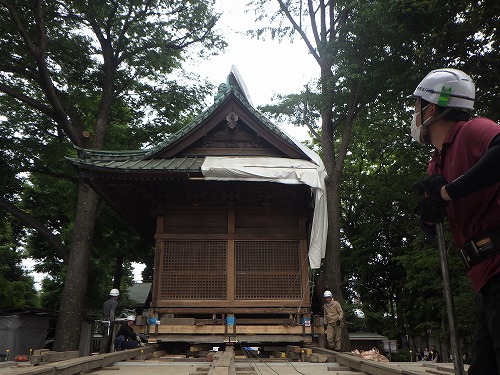

本殿曳家  令和3年4月27日



本殿曳家  令和3年4月27日


本殿基礎解体  令和3年4月30日



本殿基礎解体完了  令和3年4月30日




拝殿曳家段取り  令和3年5月6日



拝殿曳家  令和3年5月6日




本殿曳家  令和3年5月7日



本殿曳家  令和3年5月7日



本殿曳家アンカーボルト拾う  令和3年5月7日



本殿曳家  令和3年5月7日



本殿移転先へ納台  令和3年5月7日



拝殿曳家  令和3年5月12日



拝殿納台  令和3年5月14日



旧社殿基礎解体  令和3年5月21日



旧社殿跡地整地  令和3年5月23日



拝殿土台補修  令和3年5月27日



外部足場組立  令和3年5月27日



拝殿土台据付  令和3年6月2日



拝殿土台据付完了  令和3年6月2日



拝殿柱根継(北西隅柱)  令和3年6月9日



向拝復旧(南西)  令和3年6月14日



拝殿銅板撤去  令和3年6月17日



拝殿向拝復旧  令和3年6月21日



拝殿床上げ根太取付  令和3年6月23日



拝殿小屋組復旧  令和3年6月26日



本殿鬼修理  令和3年7月1日



向拝屋根箕甲復旧  令和3年7月2日



本殿屋根瓦棒撤去  令和3年7月9日



拝殿唐破風屋根復旧  令和3年7月10日



本殿軒先補修  令和3年7月17日



拝殿瓦棒撤去  令和3年7月17日



幣殿火灯窓補修  令和3年7月23日



拝殿屋根防水シート張り  令和3年7月26日



幣殿建方  令和3年7月28日



幣殿外壁火灯窓取付  令和3年7月31日



本殿屋根瓦棒取付  令和3年8月16日



拝殿屋根瓦棒取付  令和3年8月16日



向拝軒唐破風瓦棒取付  令和3年8月19日



拝殿隅棟鬼台(北西)  令和3年8月19日



幣殿棟木取付  令和3年8月25日



幣殿化粧裏板取付  令和3年8月28日



幣殿屋根仕舞  令和3年8月31日



幣殿神饌所内部  令和3年9月3日



本殿屋根銅板葺  令和3年9月8日



向拝階段基礎工事  令和3年9月13日



本殿垂木木口銅板包み  令和3年9月15日



階段基礎耐圧盤打設  令和3年9月16日



向拝階段配筋施工  令和3年9月28日



幣殿床板取付  令和3年9月28日



正面軒唐破風箕甲銅板葺き  令和3年10月2日



向拝階段コンクリート打設  令和3年10月2日



幣殿格天井取付  令和3年10月7日

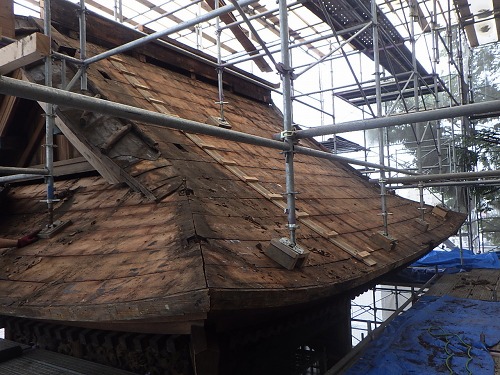

拝殿屋根銅板葺  令和3年10月11日



幣殿祭器庫棚設置  令和3年10月14日



向拝階段石工事  令和3年10月22日



躯体防水塗装工事  令和3年10月25日



向拝木鼻彫刻補修  令和3年11月3日



本殿蟇股彫刻復元  令和3年11月6日



拝殿鬼紋章取付  令和3年11月6日



素屋根足場解体  令和3年11月8日



宮殿屋根柿葺  令和3年11月13日



足場撤去  令和3年11月22日

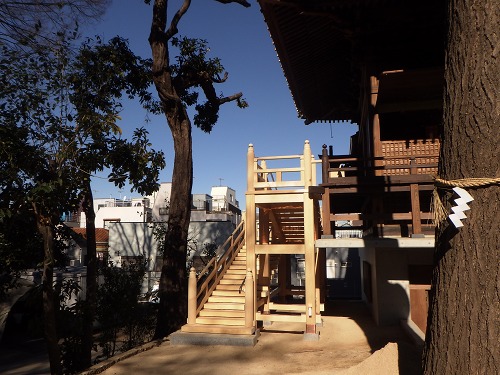

向拝階段取付  令和3年11月22日



本殿階段完了  令和3年11月25日




拝殿建具取付  令和3年11月27日


参道敷石貼、電気配管工事  令和3年11月29日



社殿清掃洗い工事  令和3年12月5日



遷座祭施行  令和3年12月15日



遷座祭準備(幣殿内部)  令和3年12月15日



外階段石設置  令和3年12月17日



外階段段木取付  令和3年12月21日



外階段(上段より撮影)  令和3年12月27日



外階段設置完了  令和3年12月28日

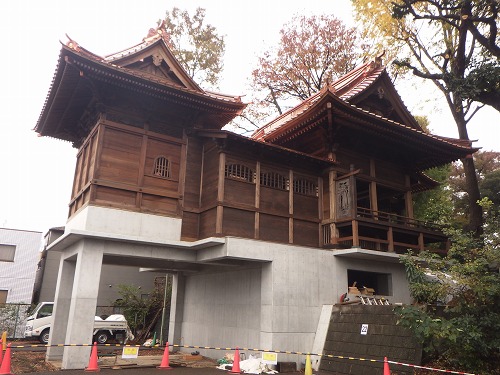

社殿正面(南面) 工事後  令和4年1月18日



社殿正面(南面) 工事後  令和4年1月18日


社殿側面(西面) 工事後  令和4年1月18日



社殿背面(北面) 工事後  令和4年1月18日


幣殿から本殿を見る 工事後  令和4年1月18日
