トップページ事例紹介(工事中)>本龍寺様 本堂建設工事

愛知県安城市 本龍寺様(真宗大谷派)本堂建設工事

着工前からの様子をご覧になれます。
( こちらから現場レポートをご覧いただけます。)

本龍寺本堂 完成イメージパース
〜工事の経緯〜

・明治35年(1902)に本堂が焼失し、その後、再建。
・昭和20年(1945)の三河地震で、明治再建の本堂が倒壊。
・昭和23年(1947)、倒壊した部材を再利用した本堂が完成。
・平成28年(2016)から同30年(2018)にかけて、当社にて新本堂(木造)を再建。

杭打ち開始状況  平成29年2月28日

杭打ち状況  平成29年3月4日

柱状改良状況  平成29年3月6日

柱状改良状況  平成29年3月10日

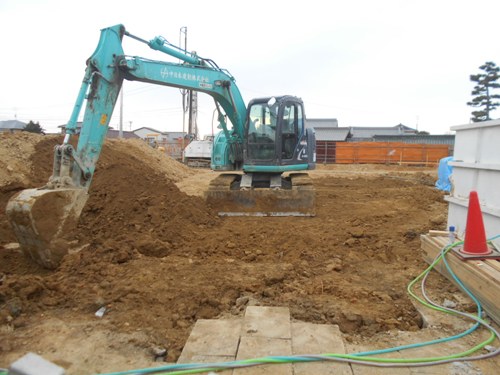

参道敷石一時撤去  平成29年3月13日

レベル出し状況  平成29年3月18日

改良土塊分別  平成29年4月4日

余剰土搬出、漉き取り状況  平成29年4月8日

基礎工事 水盛 遣方  平成29年5月15日

基礎工事 基礎地盤床付け  平成29年5月15日

基礎工事 外周基礎捨てコン打設  平成29年5月22日

基礎工事 基礎底部捨てコン打設  平成29年6月12日

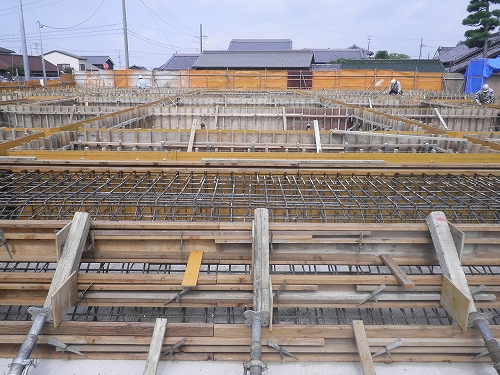

基礎工事 基礎ベースコンクリート打設  平成29年7月24日

基礎工事 基礎ベースコンクリート打設完了  平成29年7月24日

基礎工事 基礎立上り型枠組立て  平成29年7月31日

基礎工事 向拝基礎捨てコンクリート打設  平成29年7月31日

基礎工事 向拝基礎鉄筋配筋  平成29年8月7日

基礎工事 向拝基礎型枠組立て  平成29年8月7日

基礎工事 向拝基壇基礎  平成29年8月21日

基礎工事 浜縁スラブ型枠  平成29年8月21日

基礎工事 向拝基壇階段配筋・型枠  平成29年8月29日

基礎工事 浜縁スラブ配筋・型枠  平成29年8月29日

基礎工事 基礎梁コンクリート打設  平成29年9月5日

基礎工事 基礎梁、浜縁コンクリート  平成29年9月5日

基礎工事 基礎梁型枠解体  平成29年9月12日

基礎工事 基礎梁型枠解体完了  平成29年9月12日

基礎工事 浜縁型枠解体  平成29年9月20日

基礎工事 浜縁型枠・浜縁基壇立上り型枠解体  平成29年9月20日

石工事 外周縁石据付け1  平成29年10月2日

石工事 外周縁石据付け2  平成29年10月2日

石工事 外周縁石据付け3  平成29年10月10日

石工事 外周縁石据付け4  平成29年10月10日

石工事 向拝礎石、階段石据付け  平成29年11月6日

仮設工事 建て方用場内整備  平成29年11月6日

木工事 土台伏せ1  平成29年11月27日

木工事 土台伏せ2  平成29年11月27日

木工事 土台伏せ完了 (1)  平成29年12月5日

木工事 土台伏せ完了 (2)  平成29年12月5日
